2026年3月開業予定|(仮称)八幡宿駅西口複合施設等PFI事業
(仮称)八幡宿駅西口複合施設等PFI事業 概要
こんにちは。辰巳地所の高場です。
2026年3月、JR内房線「八幡宿」駅徒歩8分の八幡運動公園跡地に(仮称)八幡宿駅西口複合施設が開業予定です。

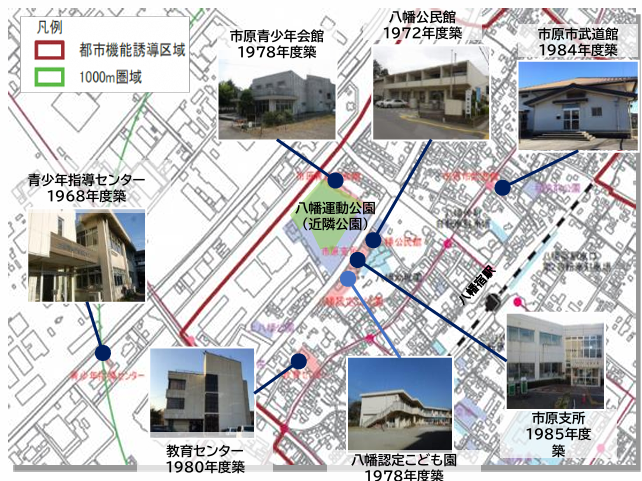

八幡宿駅周辺に点在する「八幡公民館」「市原青少年会館」「市原市武道館」「教育センター」「青少年指導センター」「市原支所」の6施設が複合施設内に集約され、合わせて「八幡認定こども園」も移転・併設されます。

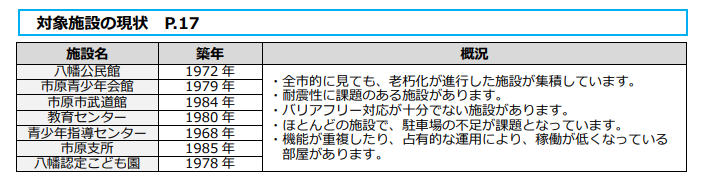

出典「八幡宿駅西口公共施設再配置基本計画 概要版」P1

出典「八幡宿駅西口公共施設再配置の取り組み」P3
現在、市原市よりPFI事業を受託した株式会社やわた未来パートナーズにより、建設工事が行われています。
今後、市原市の不動産相場にも影響を与えそうです。
PFIとは
PFIとは、公共事業を実施するための手法の一つで、1990年代前半に英国で生まれました。
地方公共団体が発注者となり、民間の資金と経営能力・技術力を活用し、公共施設等の設計・建設・改修・更新や維持管理・運営を行います。
PFI:Private Finance Initiative(プライベート・ファイナンス・イニシアチブ)
事業者:株式会社やわた未来パートナーズ
本事業は、PFI事業の優先交渉権者となった新昭和グループを構成する5社により設立された、株式会社やわた未来パートナーズにより実施されます。
■株式会社新昭和(代表企業)
■旭建設株式会社
■高山造園土木株式会社
■東京美装興業株式会社
■株式会社ケイミックスパブリックビジネス

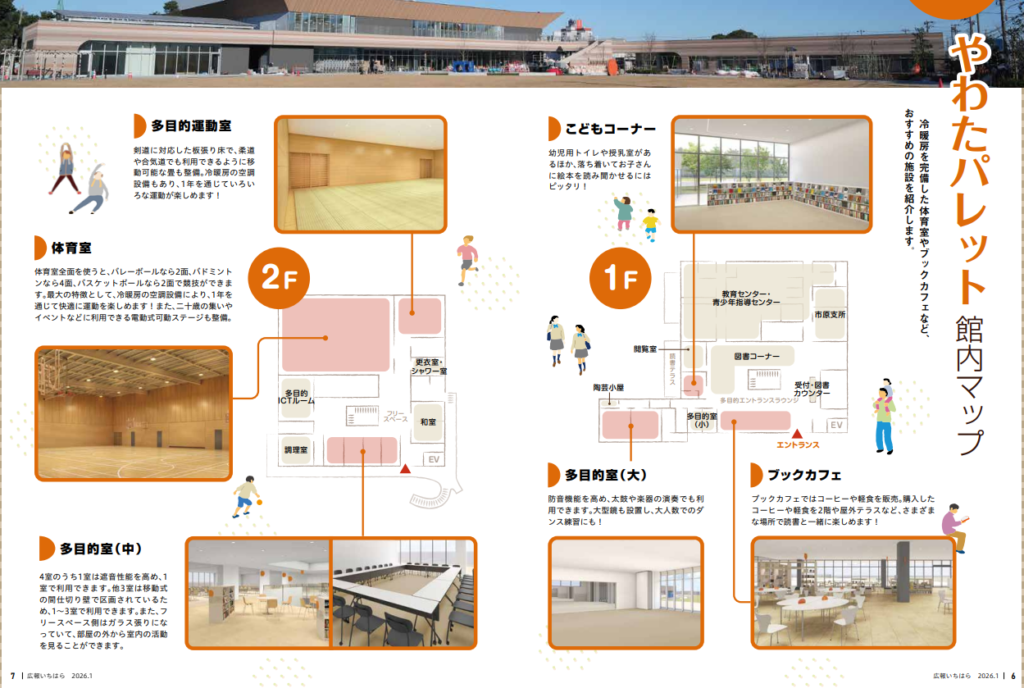

(仮称)八幡宿駅西口複合施設 概要

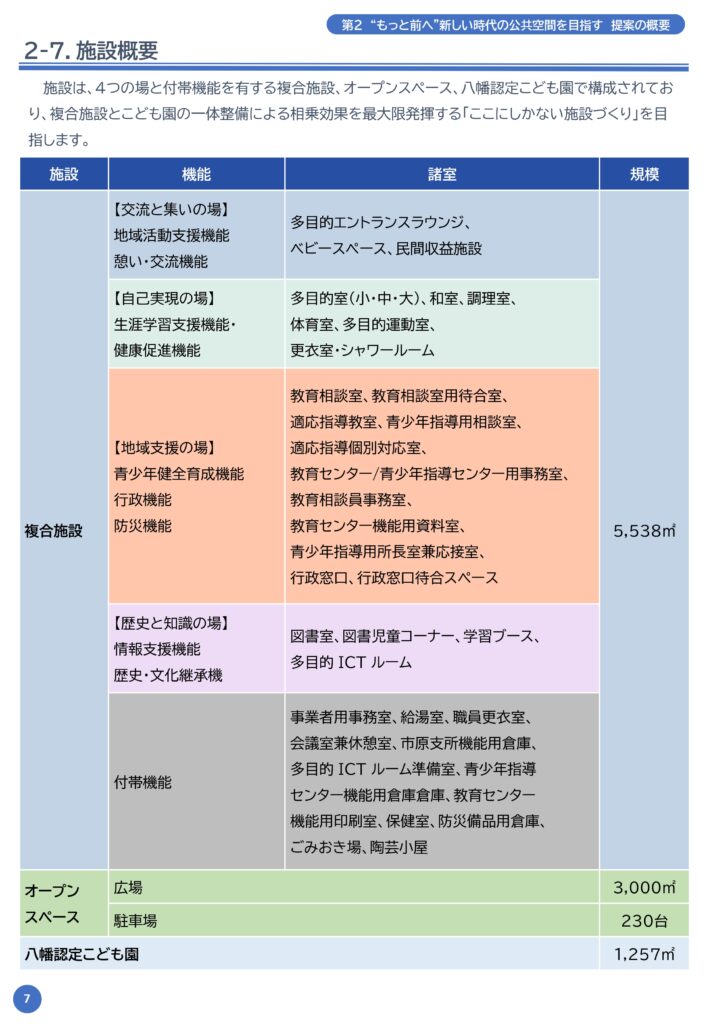

出典「八幡宿駅西口公共施設再配置の取り組み」P7

(仮称)八幡宿駅西口複合施設等PFI事業 建設工事概要
■建築場所:千葉県市原市八幡1050番地1他
■敷地面積:21,940.75㎡
■建築面積:4,885.90㎡
■延べ面積:7,059.49㎡(複合施設:5,716.52㎡・認定こども園:1,342.97㎡)
■構造:鉄骨造(複合施設棟)・木造(認定こども園)
■階数:2階(複合施設棟)・平屋(認定こども園)
■元発注者:市原市
■事業者:株式会社やわた未来パートナーズ
■設計監理者:株式会社INA新建築研究所
■施工者
・新昭和・旭建設特定建設工事企業体
・高山造園土木株式会社
・株式会社ヤマト
・大崎システック株式会社
■工期:2024年11月20日~2025年12月26日

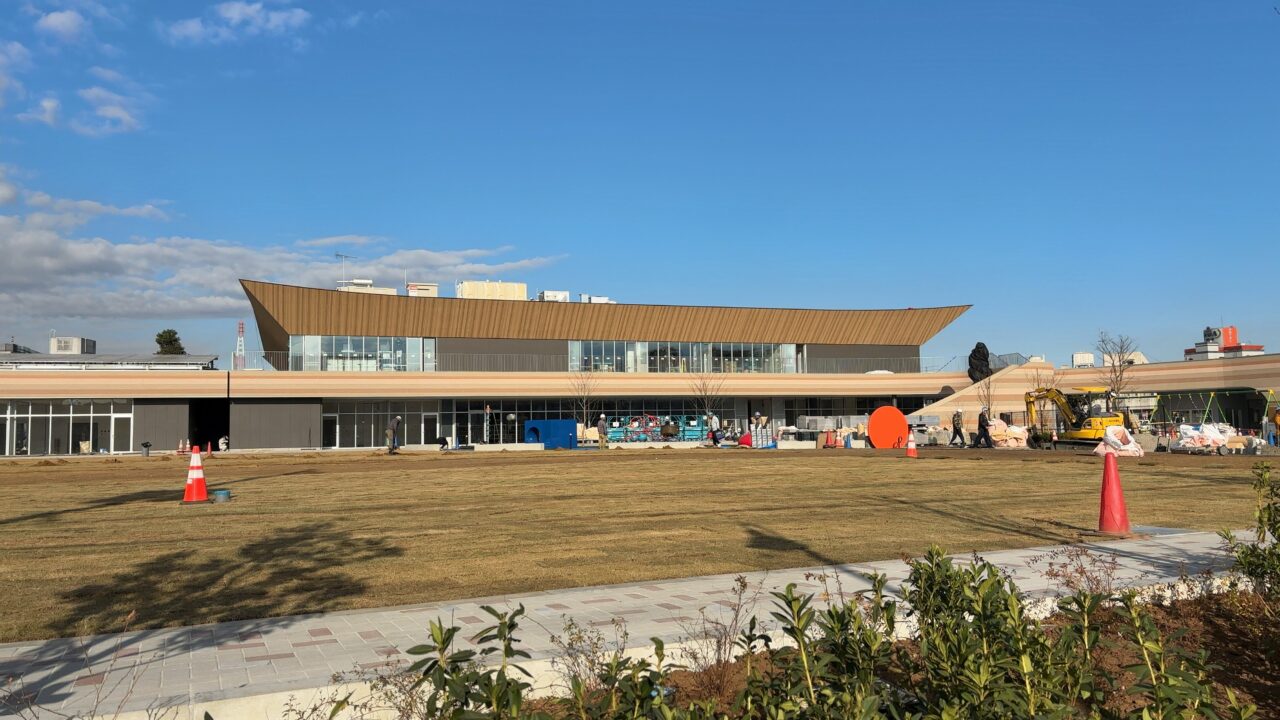

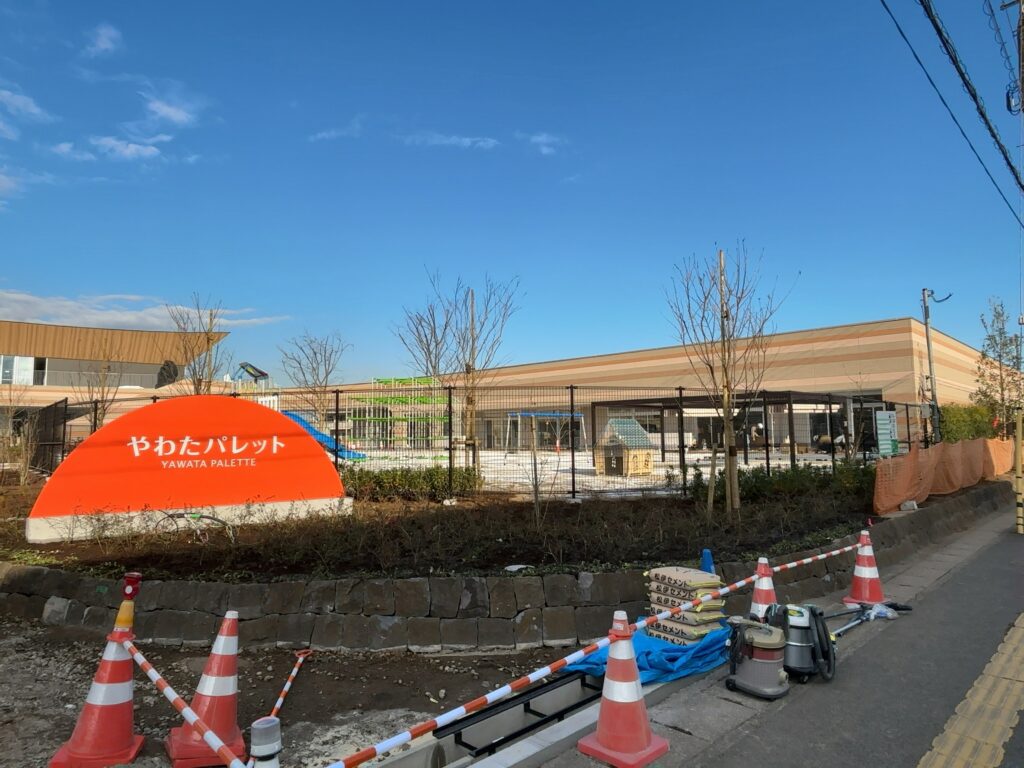

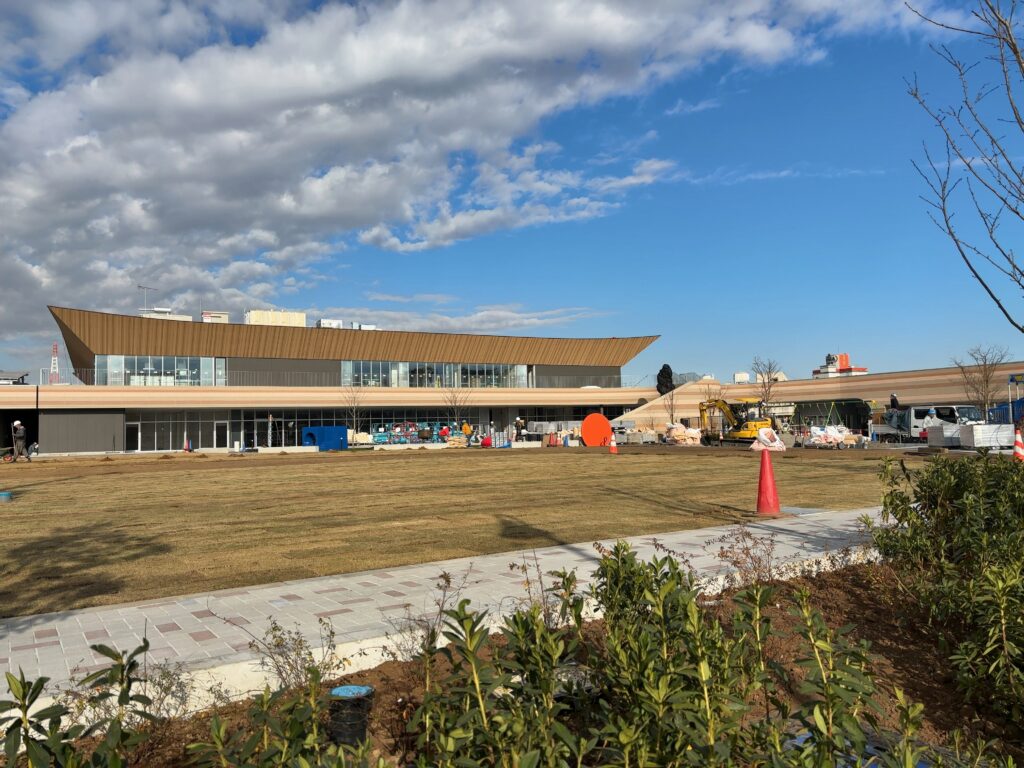

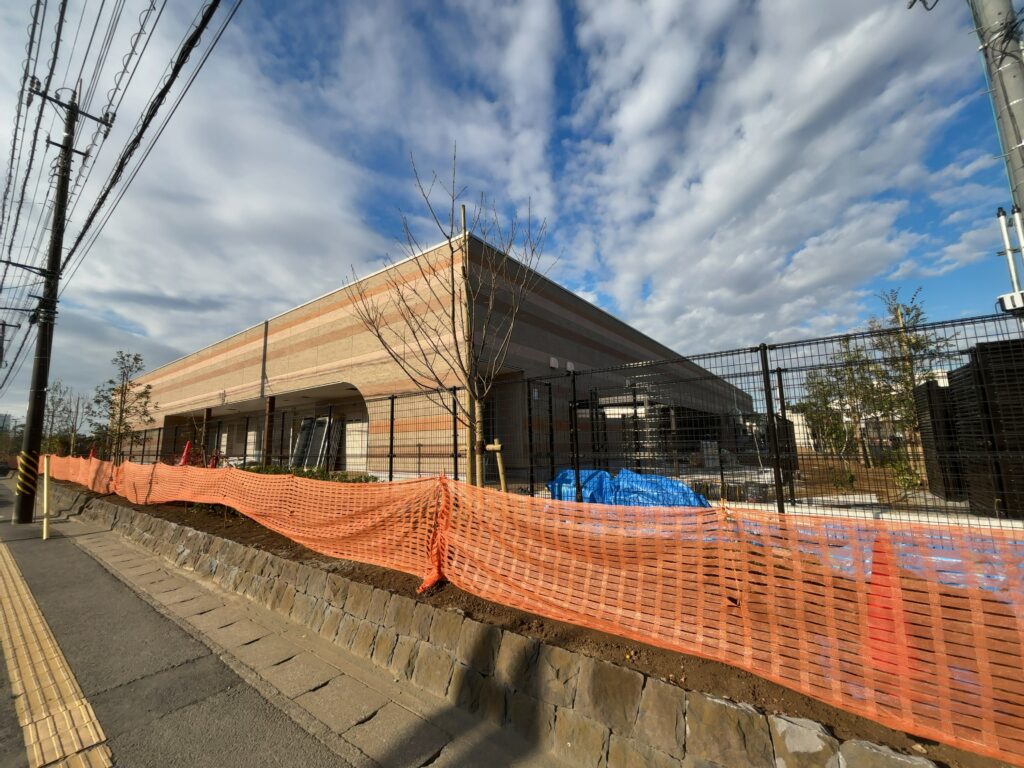

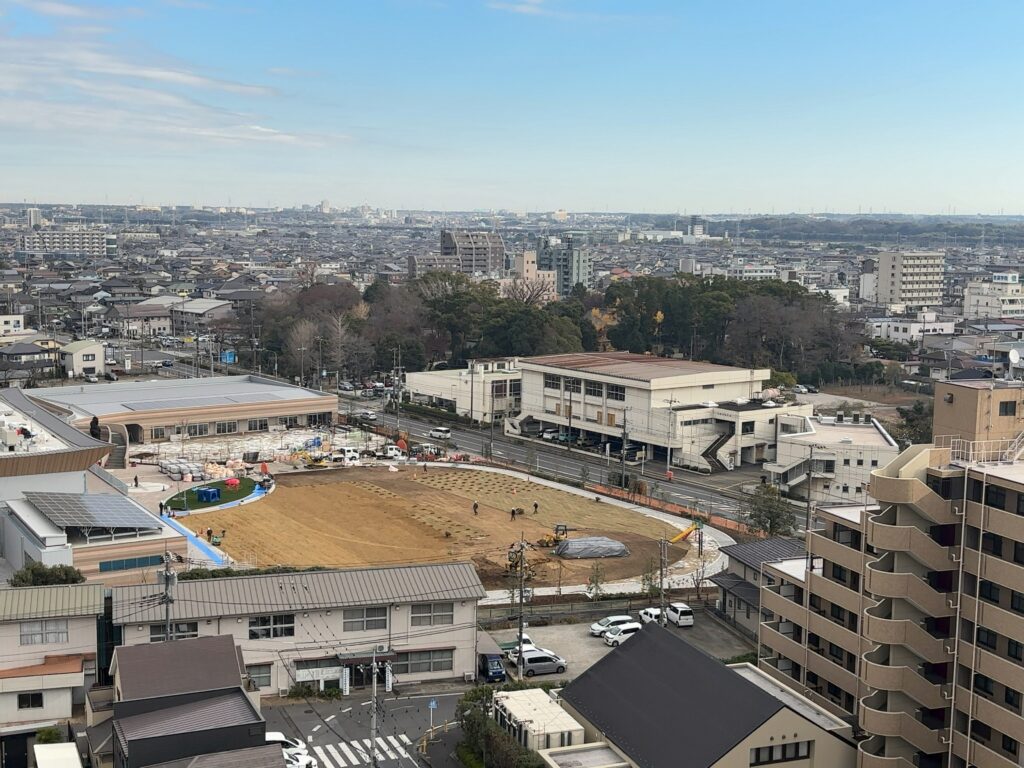

現地写真
